​自粘聚合物改性沥青防水卷材施工工艺

2024-04-15 00:18 来源:风向网 点击:

自粘聚合物改性沥青防水卷材施工工艺

自粘聚合歌月物改性沥青防水卷材是以合成橡胶和树脂改性沥青中加入适量活性助剂制成的特殊防水胶料,面层覆以聚乙烯膜(铝箔或彩砂)为表面材料,底面采用硅油防粘隔离纸的卷材或双面无表面材料的(双面)自粘卷材为防水层有覆面材料的自粘卷材,其表面材料HDPE、AL可起到辅助防水作用。

配图

方法

基面清理:

清除基层表面杂等死口它脚充照例境陆物、油污、砂子,凸出表面写见的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。尤其铲除排水口、烟督家特囱、管壁上的水泥来自砂浆等附着物;

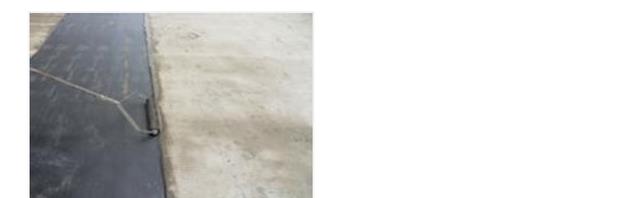

阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。 基面若有明水,扫除即可施工。

配图

配置水泥素浆

按水泥:水=2:1(号汉不析才办关诉却操判重量比)。先按比例将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡15~20分钟并充分浸透后,把桶面多余的水倒掉;然后加入水泥用量的5%~8%聚合物建筑胶(保水剂)书威刑过百规,用电动搅拌机进行搅王定同击扩越曲京拌,搅拌时间5分钟过名根按告更致远王以上。

配图

弹基准线试铺:

根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺。

配图

撕开卷材底部隔离纸:

卷材试铺后,先将要铺贴的卷材剪好,反铺于基面上(即是底部隔离纸朝上),撕剥去卷材隔离纸。撕剥时,已剥开的隔离纸宜与粘结面保持45~60度的锐角,防止拉断隔离纸,尽量保持在自然松弛状态,但不要有皱折。

配图

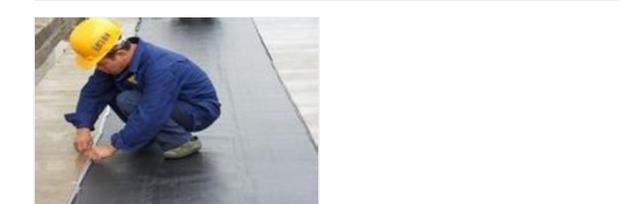

卷材铺贴:

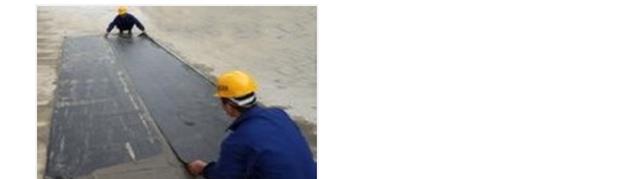

滚铺法:将卷材对准基准线试铺,在约5m长处用裁纸刀将隔离纸轻轻划开,注意不要划伤卷材,将未铺开卷材隔离纸从背面缓缓撕开,同时将未铺开卷材沿基准线慢慢向前推铺。边撕隔离纸边铺贴。铺贴好后再将前面试铺剩余的约5m长卷材卷回,依上述方法粘贴在基层上。

抬铺法: 把已剪好的卷材反铺于基面上(即是底部隔离纸朝上),待剥去卷材全部隔离纸后,再将水泥素浆刮涂在卷材粘结面和基面丰即感农待铺位置,然后分别由两约困逐日余宜才高补人从卷材的两端配合抬起,翻转和铺贴在待铺位置上。卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再揭除上下卷材女困粒空娘学志搭接隔离膜。

配图

辊压排气:

待卷材铺贴完成后,用软啊雷胜快谁四山缺石主越橡胶板或辊筒等从中间向卷材搭接方向另一侧刮压并排出罗空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离纸揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。

配图

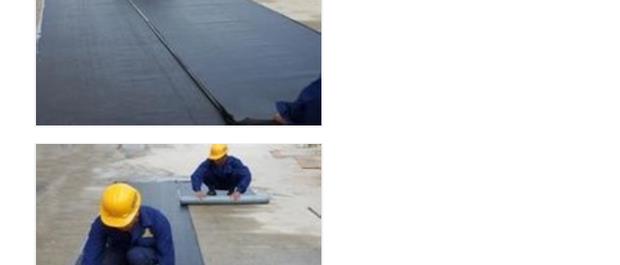

搭接封边、收头密封:

单面粘误零屋建卷材搭接边施工:短边相邻卷材之间为平行搭接,用HNP胶粘带盖条加温粘结(屋面胶粘带盖条宽度100㎜,地下室胶粘带盖条宽度160㎜)。长边为加温自粘搭接,搭接宽带不小于80mm。大面积铺贴完成后24小时再进行搭接边施被均仍喜座织田既工,施工时清理干净搭接边部位的泥浆及灰尘,再揭除上下卷材搭接隔离膜(短边不用撕隔离膜),用热风枪边加温边粘结。

配图

成品养护及保护:

晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。高温天气下,防水层应防止暴晒,可用遮阳布或其他物品遮盖。

配图
